18新利集团转型生长厚积成势 抚远生物质热电联产项目一次并网发电乐成

泉源:18新利

浏览量:

宣布时间:2020-12-12

        12月12日16时12分,,,,,,,,18新利集团抚远生物质热电联产项目一次并网发电乐成,,,,,,,,机组各系统参数正常,,,,,,,,装备运行平稳、质量优良 。。。。 。。。。

18新利luck·(中国)-官方网站

        作为18新利集团转型生长的主要一环,,,,,,,,抚远市生物质热电联产项目是18新利集团在生物质发电领域的首个投资项目 。。。。 。。。。该项目由18新利集团投资公司开发,,,,,,,,18新利集团生物质发电(抚远)有限公司认真该项目的投资、建设和运营,,,,,,,,国际公司认真项目的EPC建设,,,,,,,,锅炉公司、电机公司、汽轮机公司三大主机厂为该项目提供主机装备 。。。。 。。。。该项目以生物质秸秆为质料举行发电,,,,,,,,在有用解决抚远市秸秆燃烧带来的情形污染问题的同时,,,,,,,,还可为拉动外地经济生长、营作育业情形注入动力 。。。。 。。。。

18新利luck·(中国)-官方网站

        抚远生物质热电联产项目于2019年3月最先妄想,,,,,,,,举行可行性研究、前期地勘及起源设计 。。。。 。。。。同年7月,,,,,,,,18新利集团抚远项目团队正式进场组织施工和前期准备事情,,,,,,,,并于冬歇期前完成妄想土建工程 。。。。 。。。。

18新利luck·(中国)-官方网站

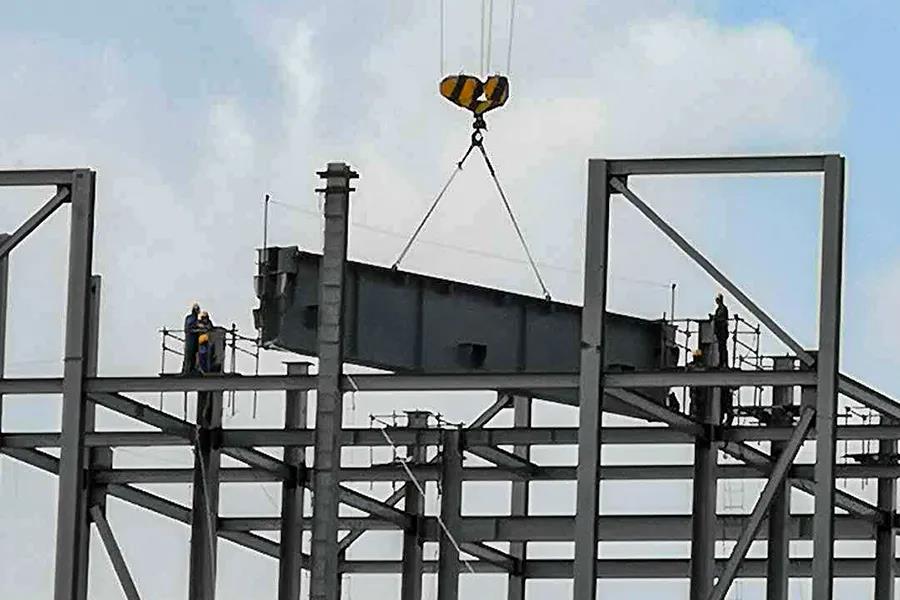

           2019年11月18日,,,,,,,,锅炉钢结构吊装完成 。。。。 。。。。

        2020年2月以来,,,,,,,,受疫情严重影响,,,,,,,,抚远生物质热电联产项目复工复产面临职员和物料进厂难题等诸多严肃磨练 。。。。 。。。。18新利集团投资公司起劲与抚远市人民政府相同制订疫情防控计划,,,,,,,,包管了项目的实时复工 ;; ;;;国际公司项目团队认真落实黑龙江省新冠肺炎疫情防控各项要求,,,,,,,,全心组织疫情防控,,,,,,,,严密策划复工后的相关事情事宜,,,,,,,,并于4月份实现正式复工生产,,,,,,,,现场土建施工与锅炉装置事情周全睁开 。。。。 。。。。

18新利luck·(中国)-官方网站

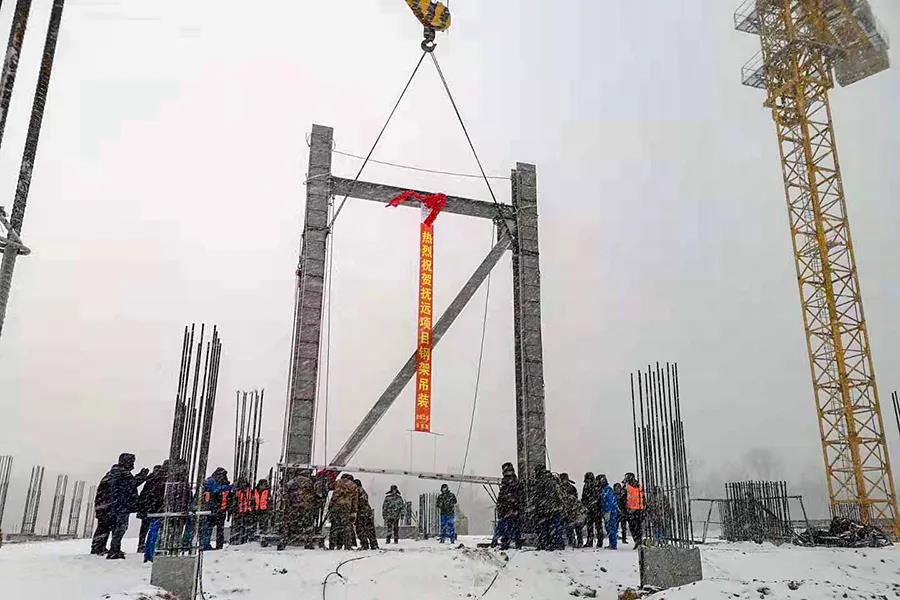

           4月3日,,,,,,,,锅炉大板梁一次吊装乐成 。。。。 。。。。

18新利luck·(中国)-官方网站

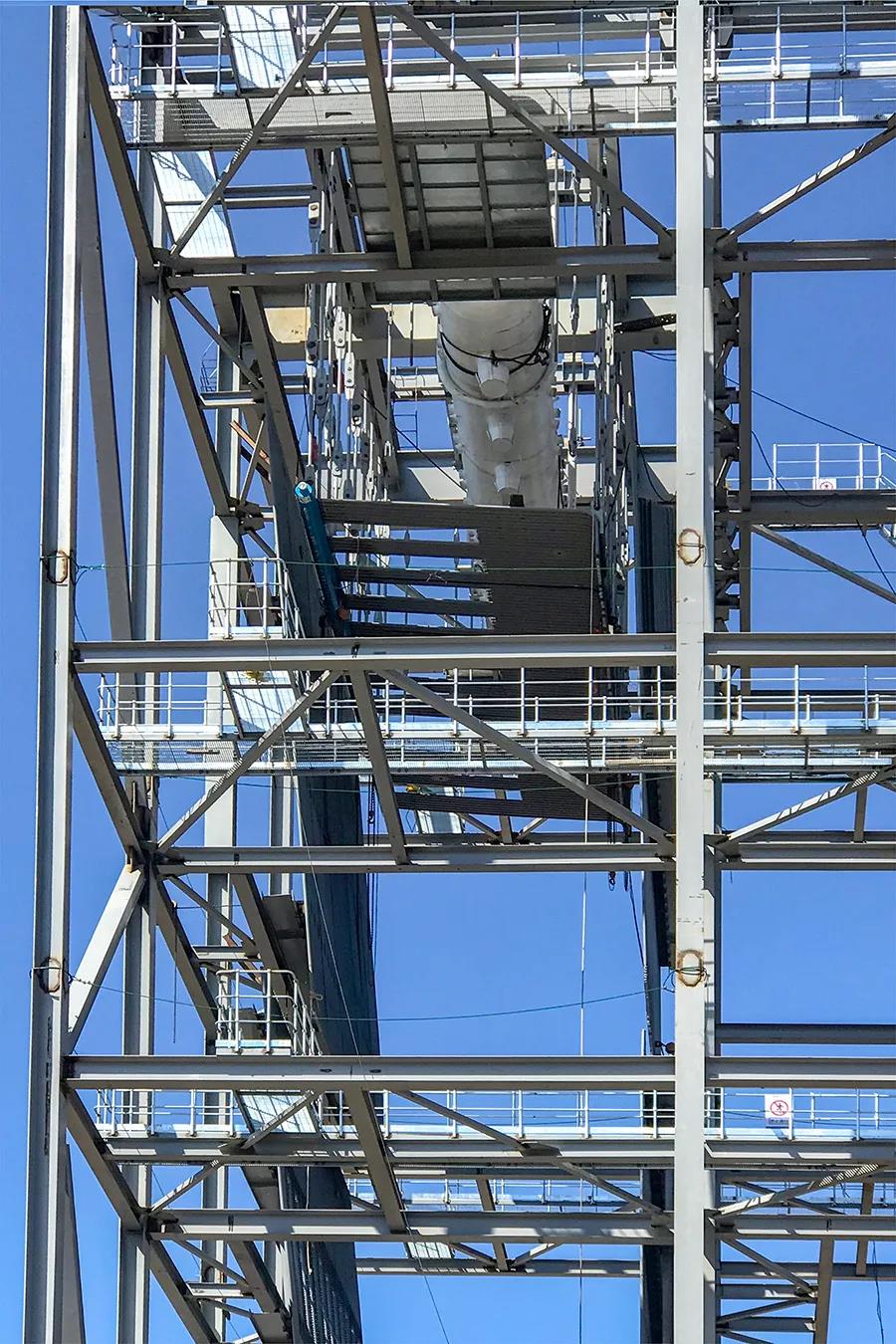

           4月30日,,,,,,,,汽包吊装完成 。。。。 。。。。

18新利luck·(中国)-官方网站

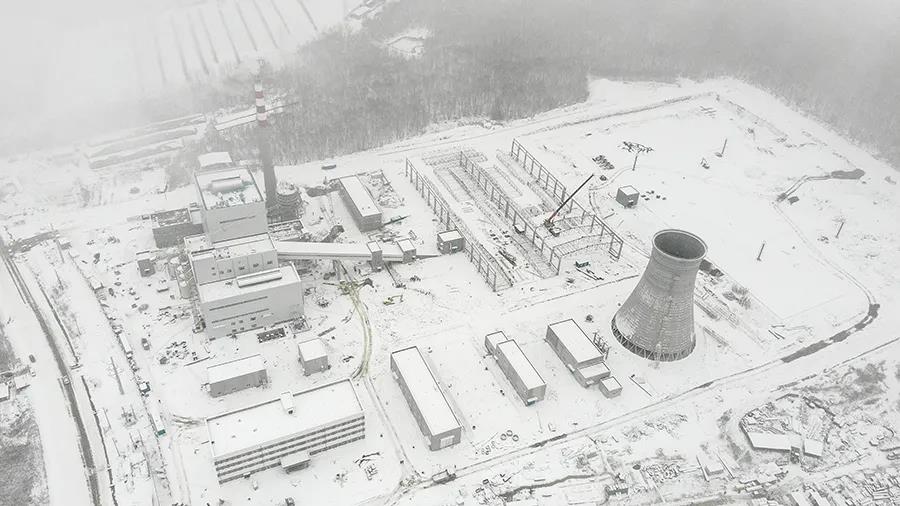

           6月4日,,,,,,,,汽轮发电机基础完成 。。。。 。。。。

        2020年7月以来,,,,,,,,18新利集团抚远项目团队实验24小时倒班作业 。。。。 。。。。地下电缆沟道全力抢工,,,,,,,,力保全厂装备受电并最先单体调试 ;; ;;;输料系统钢结构3天内吊装完成,,,,,,,,为输料系统装备装置调试争取时间 ;; ;;;锅炉保温砌筑24小时倒班施事情业,,,,,,,,冷却塔内淋水构件及配水槽一连吊装,,,,,,,,为全厂通水调试做好准备 。。。。 。。。。

18新利luck·(中国)-官方网站

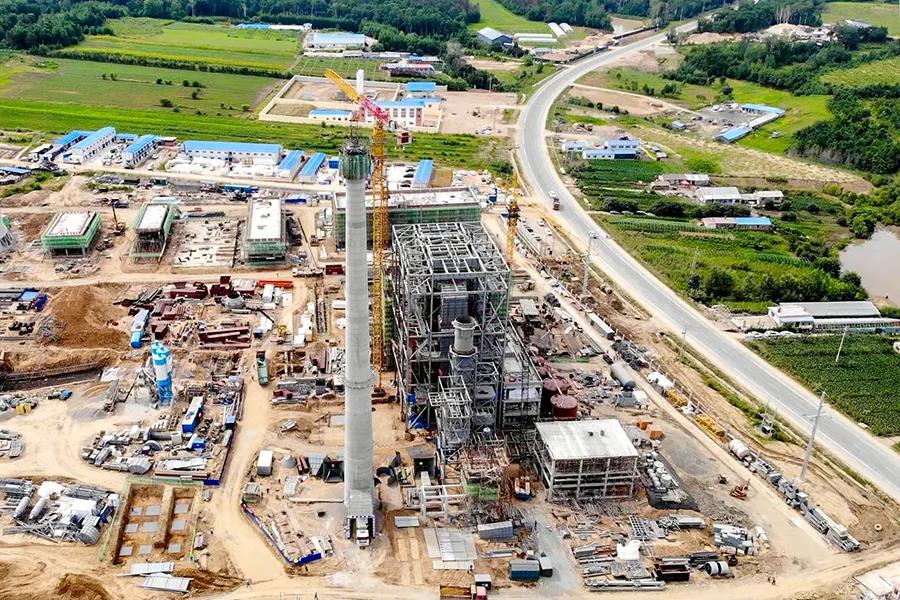

           7月20日,,,,,,,,烟囱结构到顶 。。。。 。。。。

18新利luck·(中国)-官方网站

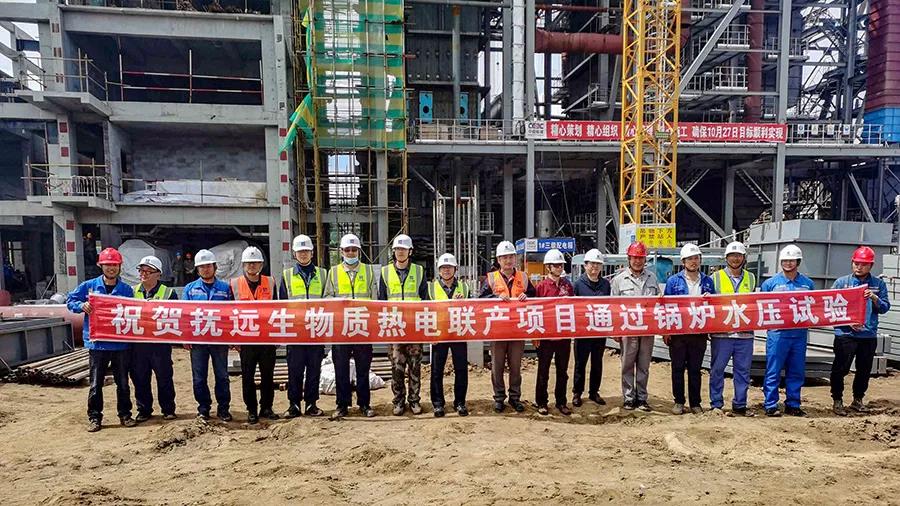

           7月24日,,,,,,,,锅炉水压试验完成 。。。。 。。。。

18新利luck·(中国)-官方网站

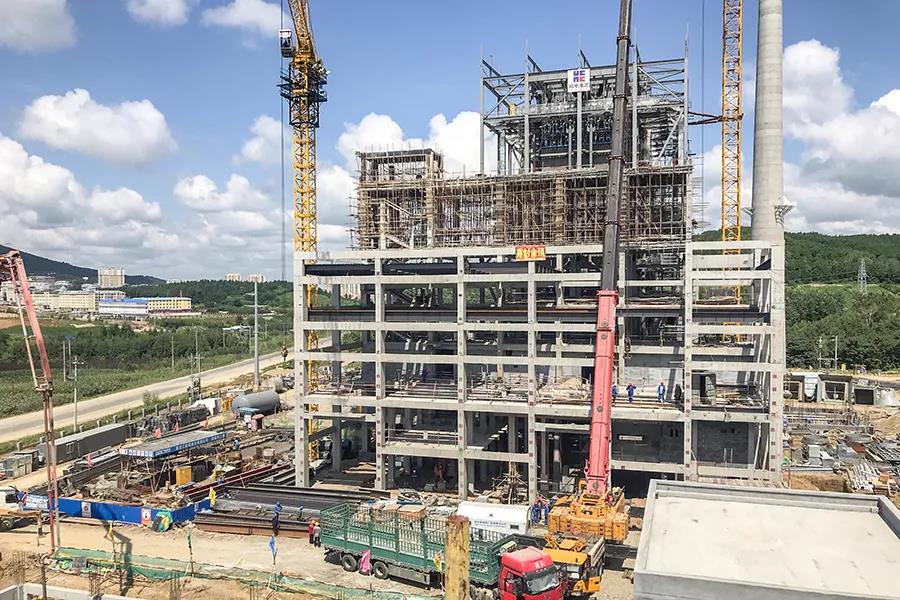

           7月28日,,,,,,,,发电机定子吊装完成、主厂房结构到顶 。。。。 。。。。

        从8月最先,,,,,,,,东北地区又履历了三次一连强风暴雨天气磨练,,,,,,,,施工进度十分艰难 。。。。 。。。。天气转好后,,,,,,,,18新利集团抚远项目团队迅速启动,,,,,,,,组织现场起劲排水,,,,,,,,快速恢复正常生产施工 。。。。 。。。。为确保项目建设准期推进,,,,,,,,抚远项目现场实验“整体调试节点跟踪”和“各系统工期对标”两级聚会制度,,,,,,,,纵横两向矩阵式管理,,,,,,,,包管项目建设进度 。。。。 。。。。

18新利luck·(中国)-官方网站

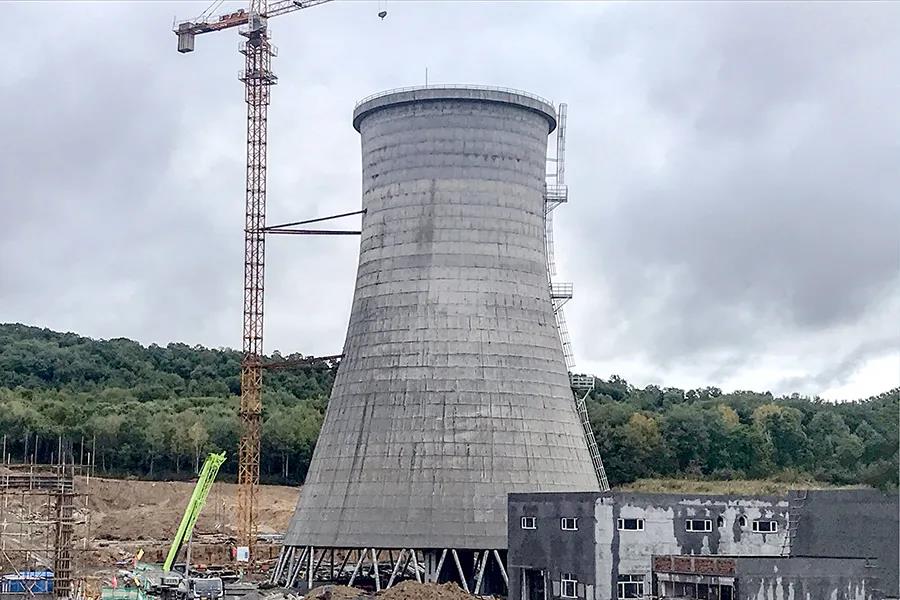

           8月24日,,,,,,,,自然透风冷却塔结构到顶 。。。。 。。。。

18新利luck·(中国)-官方网站

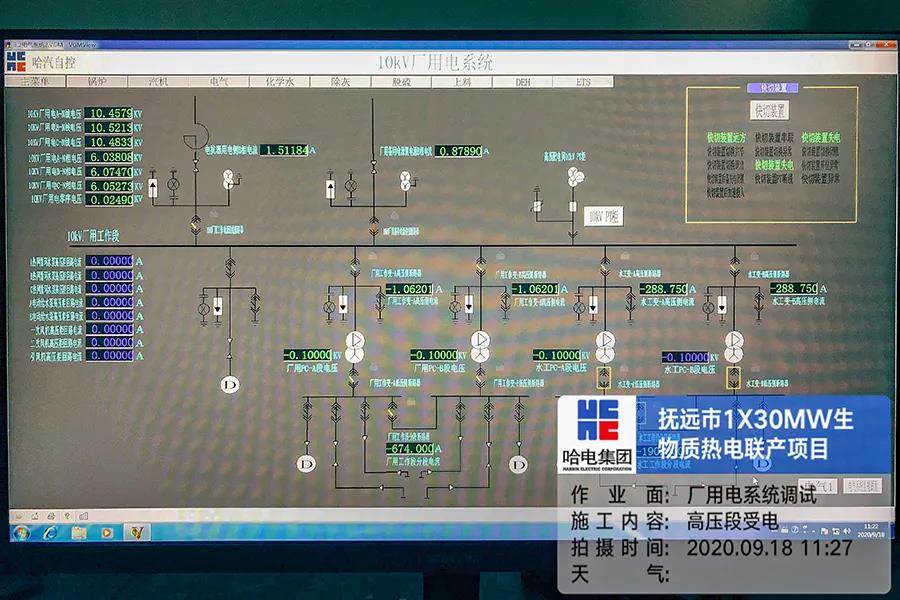

           9月18日,,,,,,,,厂用电系统调试受电完成 。。。。 。。。。

18新利luck·(中国)-官方网站

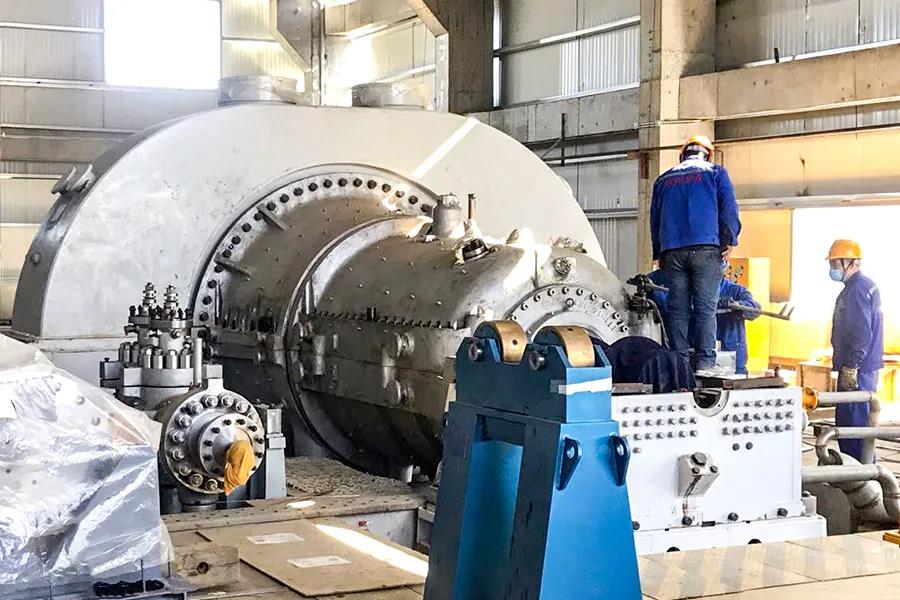

           9月28日,,,,,,,,汽轮机扣缸完成 。。。。 。。。。
18新利luck·(中国)-官方网站

        进入10月,,,,,,,,抚远项目履历了寒流侵袭,,,,,,,,接连两次强雨雪天气,,,,,,,,使项目建设和机组调试事情受到严重阻碍,,,,,,,,项目工期十分主要 。。。。 。。。。11月份以来,,,,,,,,18新利集团抚远项目团队全力睁开抢攻,,,,,,,,打响了与时间赛跑的攻坚战,,,,,,,,凭证现场现真相形,,,,,,,,动态调解施工计划和施工妄想,,,,,,,,各分系统调试事情起劲配合,,,,,,,,各单位管理职员头脑统一、程序一致,,,,,,,,全体事情职员各司其职,,,,,,,,严酷凭证项目妄想稳步推进,,,,,,,,冲刺最终目的 。。。。 。。。。经由18新利集团扶远项目团队上下同心起劲,,,,,,,,12月12日圆满完成机组一次乐成并网发电目的,,,,,,,,打造了18新利集团生物质发电项目的杆工程 。。。。 。。。。
